Page 141 - Análisis de la nivelación de recursos de mano de obra
P. 141

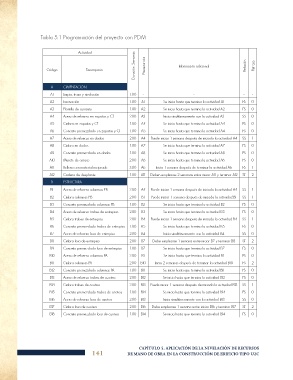

Tabla 5.1 Programación del proyecto con PDM
Actividad
Duración, Semanas Precedencia Información adicional Relación Retraso
Código Descripción
A CIMENTACIÓN
A1 Limpia, trazo y nivelación 1.00 - - - -
A2 Excavación 1.00 A1 Se inicia hasta que termina la actividad A1 FS 0
A3 Plantilla de concreto 1.00 A2 Se inicia hasta que termina la actividad A2 FS 0
A4 Acero de refuerzo en zapatas y CT 2.00 A3 Inicia simultáneamente con la actividad A3 SS 0
A5 Cimbra en zapatas y CT 1.00 A4 Se inicia hasta que termina la actividad A4 FS 0
A6 Concreto premezclado en zapatas y CT 1.00 A5 Se inicia hasta que termina la actividad A4 FS 0
A7 Acero de refuerzo en dados 2.00 A4 Puede iniciar 1 semana después de iniciada la actividad A4 SS 1
A8 Cimbra en dados 1.00 A7 Se inicia hasta que termina la actividad A7 FS 0
A9 Concreto premezclado en dados 1.00 A8 Se inicia hasta que termina la actividad A8 FS 0
A10 Murete de enrace 2.00 A6 Se inicia hasta que termina la actividad A6 FS 0
A11 Relleno con material mejorado 3.00 A6 Inicia 1 semana después de terminar la actividad A6 FS 1
A12 Cadena de desplante 1.00 A11 Deben emplearse 2 semanas entre iniciar A11 y terminar A12 SF 2
B ESTRUCTURA
B1 Acero de refuerzo columnas PB 2.00 A4 Puede iniciar 1 semana después de iniciada la actividad A4 SS 1
B2 Cimbra columnas PB 2.00 B1 Puede iniciar 1 semana después de iniciada la actividad B1 SS 1
B3 Concreto premezclado columnas PB 1.00 B2 Se inicia hasta que termina la actividad B2 FS 0
B4 Acero de refuerzo trabes de entrepiso 2.00 B3 Se inicia hasta que termina la actividad B3 FS 0
B5 Cimbra trabes de entrepiso 2.00 B4 Puede iniciar 1 semana después de iniciada la actividad B4 SS 1
B6 Concreto premezclado trabes de entrepiso 1.00 B5 Se inicia hasta que termina la actividad B5 FS 0
B7 Acero de refuerzo losa de entrepiso 2.00 B4 Inicia simultáneamente con la actividad B4 SS 0
B8 Cimbra losa de entrepiso 2.00 B7 Debe emplearse 1 semana entre iniciar B7 y terminar B8 SF 2
B9 Concreto premezclado losa de entrepiso 1.00 B7 Se inicia hasta que termina la actividad B7 FS 0
B10 Acero de refuerzo columnas PA 2.00 B1 Se inicia hasta que termina la actividad B1 FS 0
B11 Cimbra columnas PA 2.00 B10 Inicia 2 semanas después de terminar la actividad B10 FS 2
B12 Concreto premezclado columnas PA 1.00 B11 Se inicia hasta que termina la actividad B11 FS 0
B13 Acero de refuerzo trabes de azotea 2.00 B12 Se inicia hasta que termina la actividad B12 FS 0
B14 Cimbra trabes de azotea 2.00 B13 Puede iniciar 1 semana después de iniciada la actividad B13 SS 1
B15 Concreto premezclado trabes de azotea 1.00 B14 Se inicia hasta que termina la actividad B14 FS 0
B16 Acero de refuerzo losa de azotea 2.00 B13 Inicia simultáneamente con la actividad B13 SS 0
B17 Cimbra losa de azotea 2.00 B16 Debe emplearse 1 semana entre iniciar B16 y terminar B17 SF 2
B18 Concreto premezclado losa de azotea 1.00 B14 Se inicia hasta que termina la actividad B14 FS 0
CAPÍTULO 5. APLICACIÓN DE LA NIVELACIÓN DE RECURSOS
141 DE MANO DE OBRA EN LA CONSTRUCCIÓN DE EDIFICIO TIPO U2C
