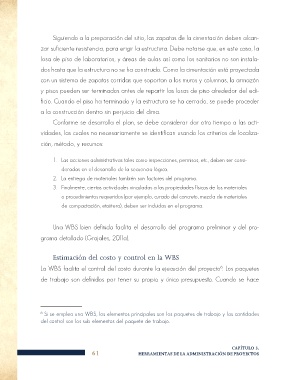

Siguiendo a la preparación del sitio, las zapatas de la cimentación deben alcan-
zar suficiente resistencia, para erigir la estructura. Debe notarse que, en este caso, la
losa de piso de laboratorios, y áreas de aulas así como los sanitarios no son instala-
dos hasta que la estructura no se ha construido. Como la cimentación está proyectada
con un sistema de zapatas corridas que soportan a los muros y columnas, la armazón
y pisos pueden ser terminados antes de repartir las losas de piso alrededor del edi-
ficio. Cuando el piso ha terminado y la estructura se ha cerrado, se puede proceder
a la construcción dentro sin perjuicio del clima.
Conforme se desarrolla el plan, se debe considerar dar otro tiempo a las acti-
vidades, las cuales no necesariamente se identifican usando los criterios de localiza-
ción, método, y recursos:
1. Las acciones administrativas tales como inspecciones, permisos, etc., deben ser consi-
deradas en el desarrollo de la secuencia lógica.
2. La entrega de materiales también son factores del programa.
3. Finalmente, ciertas actividades vinculadas a las propiedades físicas de los materiales
o procedimientos requeridos (por ejemplo, curado del concreto, mezcla de materiales
de compactación, etcétera), deben ser incluidas en el programa.
Una WBS bien definida facilita el desarrollo del programa preliminar y del pro-
grama detallado (Grajales, 2011a).
Estimación del costo y control en la WBS
La WBS facilita el control del costo durante la ejecución del proyecto . Los paquetes
6
de trabajo son definidos por tener su propio y único presupuesto. Cuando se hace
6 Si se emplea una WBS, los elementos principales son los paquetes de trabajo y las cantidades
del control son los sub-elementos del paquete de trabajo.
