Page 86 - Análisis de la nivelación de recursos de mano de obra
P. 86

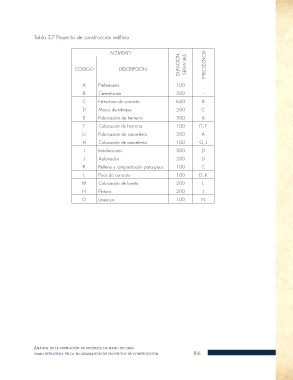

Tabla 3.7 Proyecto de construcción edificio
ACTIVIDAD
DURACIÓN, SEMANAS PRECEDENCIA
CÓDIGO DESCRIPCIÓN
A Preliminares 1.00 -
B Cimentación 3.00 -
C Estructura de concreto 6.00 B
D Muros de tabique 2.00 C
E Fabricación de herrería 3.00 A
F Colocación de herrería 1.00 D, E
G Fabricación de cancelería 3.00 A
H Colocación de cancelería 1.00 G, J
I Instalaciones 3.00 D
J Aplanados 2.00 D
K Relleno y compactación para pisos 1.00 C
L Pisos de concreto 1.00 D, K
M Colocación de loseta 2.00 L
N Pintura 2.00 J
O Limpieza 1.00 N
Análisis de lA nivelAción de recursos de mAno de obrA
como estrAtegiA en lA progrAmAción de proyectos de construcción 86
